山東德辰科技有限公司事故緩沖池工程
完工建設案例
該工程池體東西長度150.2m,南北寬度48m,挖土深度6.1m,挖土方量49300立方米、池底級配砂石9000立方米,混凝土方量12400立方米,要求在30天內完成,在不降水前提下突擊施工,施工難度大。
我公司組織人員、機械、物力,自2014年4月11日開工以后,組織20臺挖掘機、48輛自卸車挖土,連續作業,在有效的工作面內30小時完成土方工程,緊接著進行配砂石及混凝土平衡層澆筑工序,4臺泵車連續作業,80小時內完成底板混凝土澆筑工作,早于業主預定工期6天完成,對此,深受業主的好評與贊許。

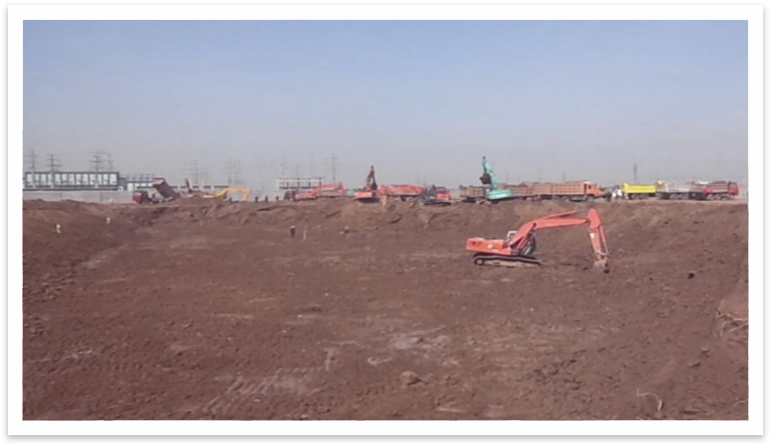

機械開挖現場

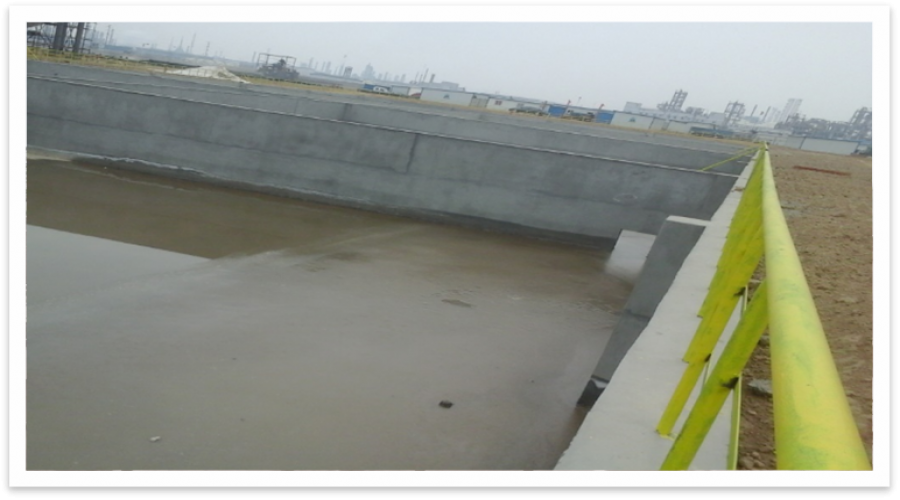

事故緩沖池現狀
